今天:2024年12月21   星期六
新闻资讯 您当前的位置 > 首页 > 新闻资讯
2015年3月1日珠海横琴连续墙项目简讯
2015/3/24 17:35

    □企业通讯员

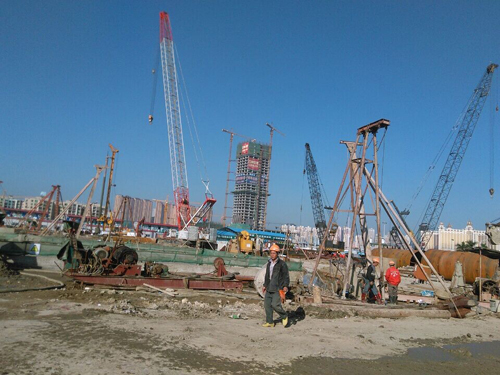

    珠海信德横琴口岸服务区A03地块开发项目从1月份进入正常的施工状态,项目部截止至2月28日(年后初9开工)完成以下工作:

①1月份完成地下连续墙19幅,2月份完成4幅,累计完成23幅(4897.89m3);

②完成23幅连续墙验收资料的编制;

③完成钢筋网片23个;④新增加工程桩项目的材料进场工作(旋挖机、护筒、钻头等);

    上个月造成施工进度滞后的因素有:

1、由于施工的搅拌桩偏离轴线,所以对连续墙的施工增加作业时间,

2、桩机不定时发生故障,造成槽段施工进度跟不上网片制作速度。
    项目部下一阶段的工作计划:
1、完成网片40个,连续墙施工38幅;
2、为了加快施工进度,进场冲桩机4台;
3、做好各施工班组本月的工程量统计工作,同时跟进与甲方合同的签订;
4、合理安排现场,做好各项施工工序的衔接工作,把握关键工序,顺利完成本月施工计划。







版权所有:广州市深大建筑基础工程有限公司 地址:广州市白云区齐富路5号君富商务中心511室
联系电话:020-36774784 手机: 传真号码:020-36774784 粤ICP备16116310号 网站建设:品拓互联
